Mẫu hợp đồng theo đơn giá điều chỉnh chuẩn quy định mới nhất 2025
Mẫu hợp đồng theo đơn giá điều chỉnh chuẩn quy định mới nhất 2025

1. Mẫu hợp đồng theo đơn giá điều chỉnh chuẩn quy định mới nhất 2025

Mẫu hợp đồng theo đơn giá điều chỉnh được quy định cụ thể theo từng mẫu hồ sơ đối với từng lĩnh vực, được quy định tại Điều 4 Thông tư 22/2024/TT-BKHĐT ban hành ngày 17/11/2024.

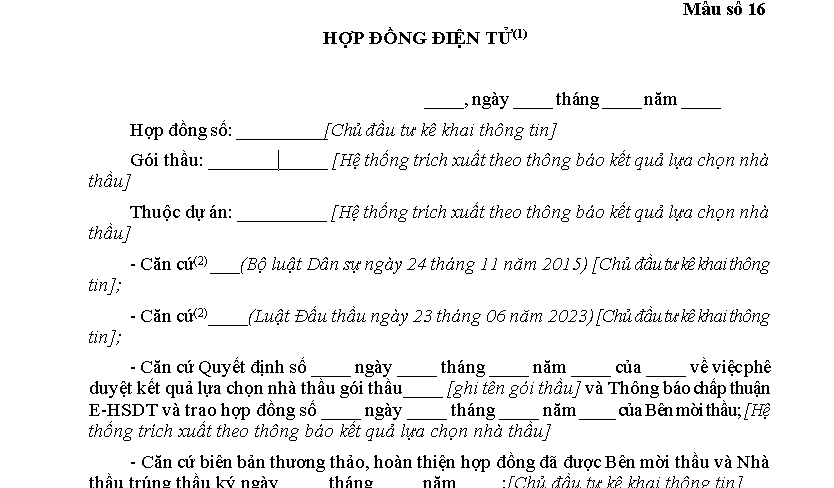

Tải mẫu hợp đồng theo đơn giá điều chỉnh được quy định tại Biểu mẫu số 16 trong hồ sơ mời thầu gói thầu dịch vụ tư vấn áp dụng hình thức đấu thầu rộng rãi, đấu thầu hạn chế theo phương thức một giai đoạn hai túi hồ sơ:

2. Hợp đồng theo đơn giá điều chỉnh là gì?

Hiện tại, pháp luật về đấu thầu không quy định cụ thể về khái niệm của hợp đồng theo đơn giá điều chỉnh. Tuy nhiên có thể hiểu hợp đồng theo đơn giá điều chỉnh là loại hợp đồng:

  • Tại thời điểm lựa chọn nhà thầu và đàm phán ký kết hợp đồng các bên tham gia hợp đồng chưa đủ điều kiện để xác định rõ về khối lượng, đơn giá và các yếu tố rủi ro liên quan đến giá hợp đồng như trượt giá trong thời gian thực hiện hợp đồng.
  • Khi đó, giá gói thầu, giá hợp đồng các bên phải dự tính trước chi phí dự phòng cho các yếu tố trượt giá và khối lượng.
  • Hợp đồng theo đơn giá điều chỉnh được áp dụng khi các bên nhận thấy có các yếu tố rủi ro ảnh hưởng đến đơn giá trong quá trình thực hiện hợp đồng.

3. Quy định điều chỉnh giá trong hợp đồng theo đơn giá điều chỉnh ra sao?

Cơ sở xác định giá hợp đồng theo đơn giá điều chỉnh được quy định tại điểm c khoản 3 Điều 15 Nghị định 37/2015/NĐ-CP, được bổ sung bởi điểm a khoản 5 Điều 1 Nghị định 50/2021/NĐ-CP như sau:

Giá hợp đồng xây dựng và điều kiện áp dụng

...

3. Giá hợp đồng xây dựng có các hình thức sau:

a) Giá hợp đồng trọn gói là giá hợp đồng không thay đổi trong suốt quá trình thực hiện hợp đồng đối với khối lượng các công việc thuộc phạm vi hợp đồng đã ký kết, trừ trường hợp bất khả kháng và thay đổi phạm vi công việc phải thực hiện.

b) Giá hợp đồng theo đơn giá cố định được xác định trên cơ sở đơn giá cố định cho các công việc nhân với khối lượng công việc tương ứng. Đơn giá cố định là đơn giá không thay đổi trong suốt thời gian thực hiện hợp đồng, trừ trường hợp bất khả kháng.

c) Giá hợp đồng theo đơn giá điều chỉnh được xác định trên cơ sở đơn giá đã điều chỉnh do trượt giá theo các thỏa thuận trong hợp đồng nhân với khối lượng công việc tương ứng được điều chỉnh giá. Phương pháp điều chỉnh đơn giá do trượt giá thực hiện theo quy định tại Khoản 3, 4 Điều 38 Nghị định này.

d) Giá hợp đồng theo thời gian được xác định trên cơ sở mức thù lao cho chuyên gia, các khoản chi phí ngoài mức thù lao cho chuyên gia và thời gian làm việc (khối lượng) tính theo tháng, tuần, ngày, giờ.

- Mức thù lao cho chuyên gia là chi phí cho chuyên gia, được xác định trên cơ sở mức lương cho chuyên gia và các chi phí liên quan do các bên thỏa thuận trong hợp đồng nhân với thời gian làm việc thực tế (theo tháng, tuần, ngày, giờ).

- Các khoản chi phí ngoài mức thù lao cho chuyên gia bao gồm: Chi phí đi lại, văn phòng làm việc và chi phí hợp lý khác.

đ) Giá hợp đồng theo giá kết hợp là loại giá hợp đồng được sử dụng kết hợp các loại giá hợp đồng nêu từ Điểm a đến Điểm d Khoản này cho phù hợp với đặc tính của từng loại công việc trong hợp đồng.

...

Theo quy định trên, giá hợp đồng theo đơn giá điều chỉnh được xác định trên cơ sở đơn giá đã điều chỉnh do trượt giá theo các thỏa thuận trong hợp đồng nhân với khối lượng công việc tương ứng được điều chỉnh giá.

Nội dung của hợp đồng theo đơn giá điệu chỉnh đảm bảo những yếu tố gì?

4. Nội dung của hợp đồng theo đơn giá điều chỉnh với nhà thầu phải đảm bảo những yếu tố gì?

Các loại hợp đồng với nhà thầu được quy định tại Điều 64 Luật Đấu thầu 2023 như sau:

Loại hợp đồng

...

3. Hợp đồng theo đơn giá điều chỉnh:

a) Hợp đồng theo đơn giá điều chỉnh được áp dụng đối với gói thầu có thời gian thực hiện dài và có rủi ro biến động giá đối với các chi phí đầu vào để thực hiện hợp đồng, có thể tác động tiêu cực đến việc thực hiện gói thầu nếu áp dụng đơn giá cố định. Hợp đồng theo đơn giá điều chỉnh có đơn giá, giá hợp đồng có thể được điều chỉnh căn cứ vào các thỏa thuận trong hợp đồng đối với toàn bộ nội dung công việc trong hợp đồng. Giá hợp đồng ban đầu dựa trên cơ sở số lượng, khối lượng công việc cần thiết với đơn giá cơ sở theo hợp đồng và chi phí dự phòng cho số lượng, khối lượng công việc có thể phát sinh, chi phí dự phòng trượt giá. Nội dung hợp đồng phải quy định phương pháp tính trượt giá và chi phí dự phòng trượt giá theo quy định của pháp luật;

b) Nhà thầu được thanh toán theo số lượng, khối lượng công việc được nghiệm thu và đơn giá quy định tại hợp đồng hoặc đơn giá đã điều chỉnh (nếu có).

...

Theo đó, nội dung của của hợp đồng theo đơn giá điều chỉnh với nhà thầu phải quy định phương pháp tính trượt giá và chi phí dự phòng trượt giá theo quy định của pháp luật.

5. Hợp đồng theo đơn giá điều chỉnh trong xây dựng được áp dụng cho gói thầu nào?

Gói thầu được áp dụng hợp đồng theo đơn giá điều chỉnh trong xây dựng quy định tại điểm c khoản 5 Điều 15 Nghị định 37/2015/NĐ-CP như sau:

Giá hợp đồng xây dựng và điều kiện áp dụng

...

5. Điều kiện áp dụng các loại giá hợp đồng xây dựng được quy định như sau:

...

c) Đối với hợp đồng theo đơn giá điều chỉnh: Được áp dụng cho các gói thầu tại thời điểm lựa chọn nhà thầu và đàm phán ký kết hợp đồng các bên tham gia hợp đồng chưa đủ điều kiện để xác định rõ về khối lượng, đơn giá và các yếu tố rủi ro liên quan đến giá hợp đồng như trượt giá trong thời gian thực hiện hợp đồng. Khi đó, giá gói thầu, giá hợp đồng các bên phải dự tính trước chi phí dự phòng cho các yếu tố trượt giá và khối lượng.

...

Theo đó, hợp đồng theo đơn giá điều chỉnh trong xây dựng được áp dụng cho gói thầu tại thời điểm lựa chọn nhà thầu và đàm phán ký kết hợp đồng các bên tham gia hợp đồng chưa đủ điều kiện để xác định rõ về khối lượng, đơn giá và các yếu tố rủi ro liên quan đến giá hợp đồng như trượt giá trong thời gian thực hiện hợp đồng.

6. Hồ sơ thanh toán hợp đồng theo đơn giá điều chỉnh trong xây dựng gồm những gì?

Căn cứ điểm c khoản 1 Điều 20 Nghị định 37/2015/NĐ-CP thì hồ sơ thanh toán hợp đồng theo đơn giá điều chỉnh trong xây dựng gồm những tài liệu sau:

  • Biên bản nghiệm thu khối lượng hoàn thành thực tế (tăng hoặc giảm so với khối lượng theo hợp đồng) trong giai đoạn thanh toán có xác nhận của đại diện bên giao thầu hoặc đại diện tư vấn (nếu có) và đại diện bên nhận thầu.
  • Bảng tính đơn giá đã điều chỉnh do trượt giá (còn gọi là đơn giá thanh toán) theo đúng thỏa thuận trong hợp đồng có xác nhận của đại diện bên giao thầu hoặc đại diện nhà tư vấn (nếu có) và đại diện bên nhận thầu.
  • Bảng tính giá trị cho những công việc chưa có đơn giá trong hợp đồng (nếu có), trong đó cần thể hiện cả khối lượng và đơn giá cho các công việc này có xác nhận của đại diện bên giao thầu hoặc đại diện tư vấn (nếu có) và đại diện bên nhận thầu.
  • Đề nghị thanh toán của bên nhận thầu cần thể hiện các nội dung: Giá trị khối lượng hoàn thành theo hợp đồng, giá trị khối lượng các công việc phát sinh (nếu có), giảm trừ tiền tạm ứng, giá trị đề nghị thanh toán trong giai đoạn sau khi đã bù trừ các Khoản này có xác nhận của đại diện bên giao thầu và đại diện bên nhận thầu
